In der Ressourcenkurve können Sie auf einen Blick erkennen, wo es Engpässe bei der Ressourcenplanung geben könnte. Sie können zwischen der Anzeige von Prozess- oder Personenzahl wählen.

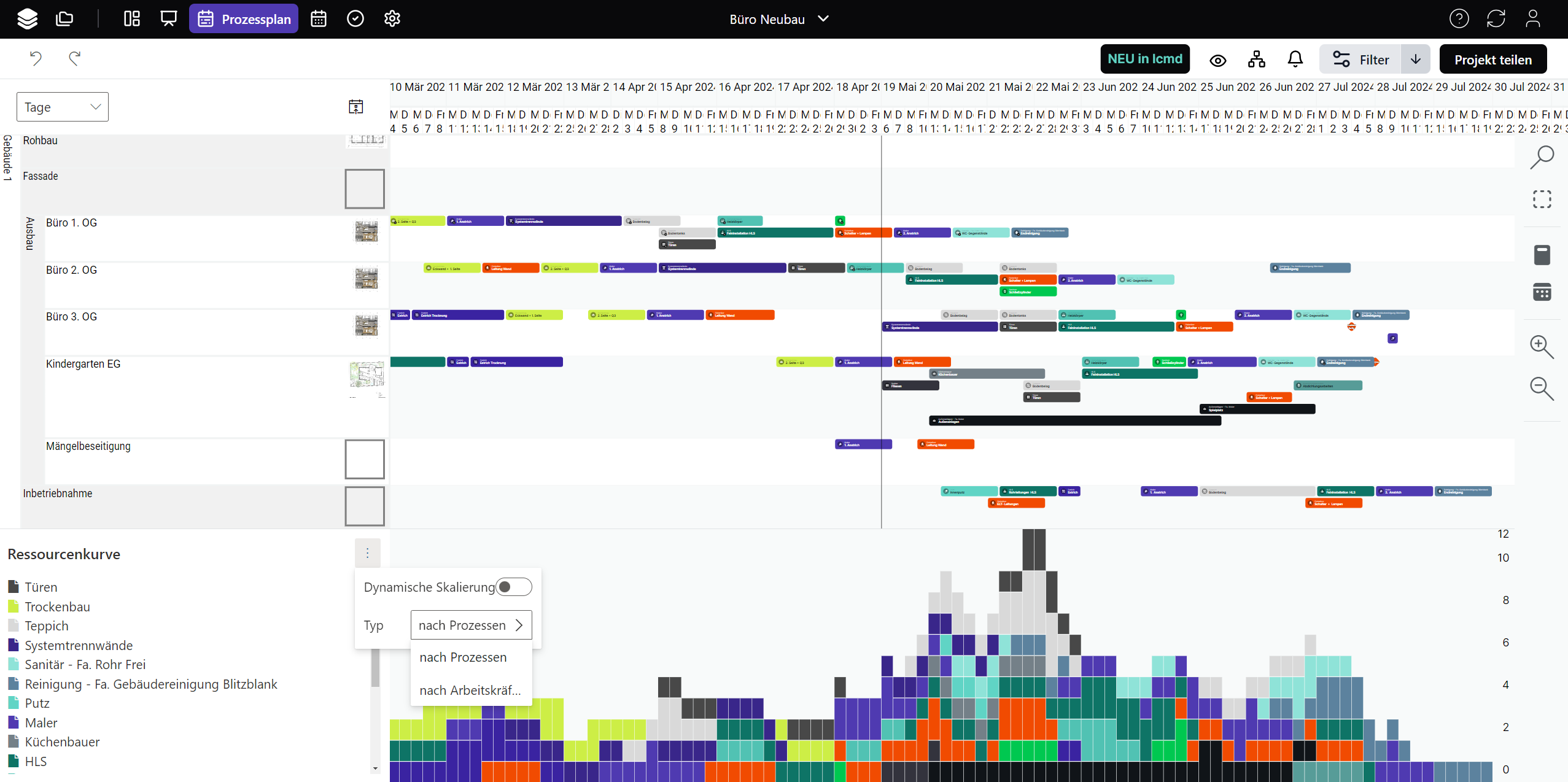

Die Ressourcenkurve wird unter dem Prozessplan eingeblendet und zeigt die Anzahl von gleichzeitigen Prozessen oder Arbeitskräften zur Ressourcensteuerung und Nivellierung.
Diagrammbereich ein- und ausblenden
- Klicken Sie auf das "Auge" Symbol oben rechts im Prozessplan, um Ansicht zu öffnen.
- Schalten Sie den Geteilten Bildschirm ein, um den unteren Bereich einzublenden.
- Wählen das Diagramm Ressourcenkurve.
- Die Ressourcenkurve wird unten angezeigt. Passen Sie die Höhe des geteilten Bildschirms manuell an, indem Sie den Bereich höher oder niedriger ziehen.
-
Filtern Sie Gewerke, um eine genaue Ressourcenplanung für das gewählte Gewerk zu ermöglichen.

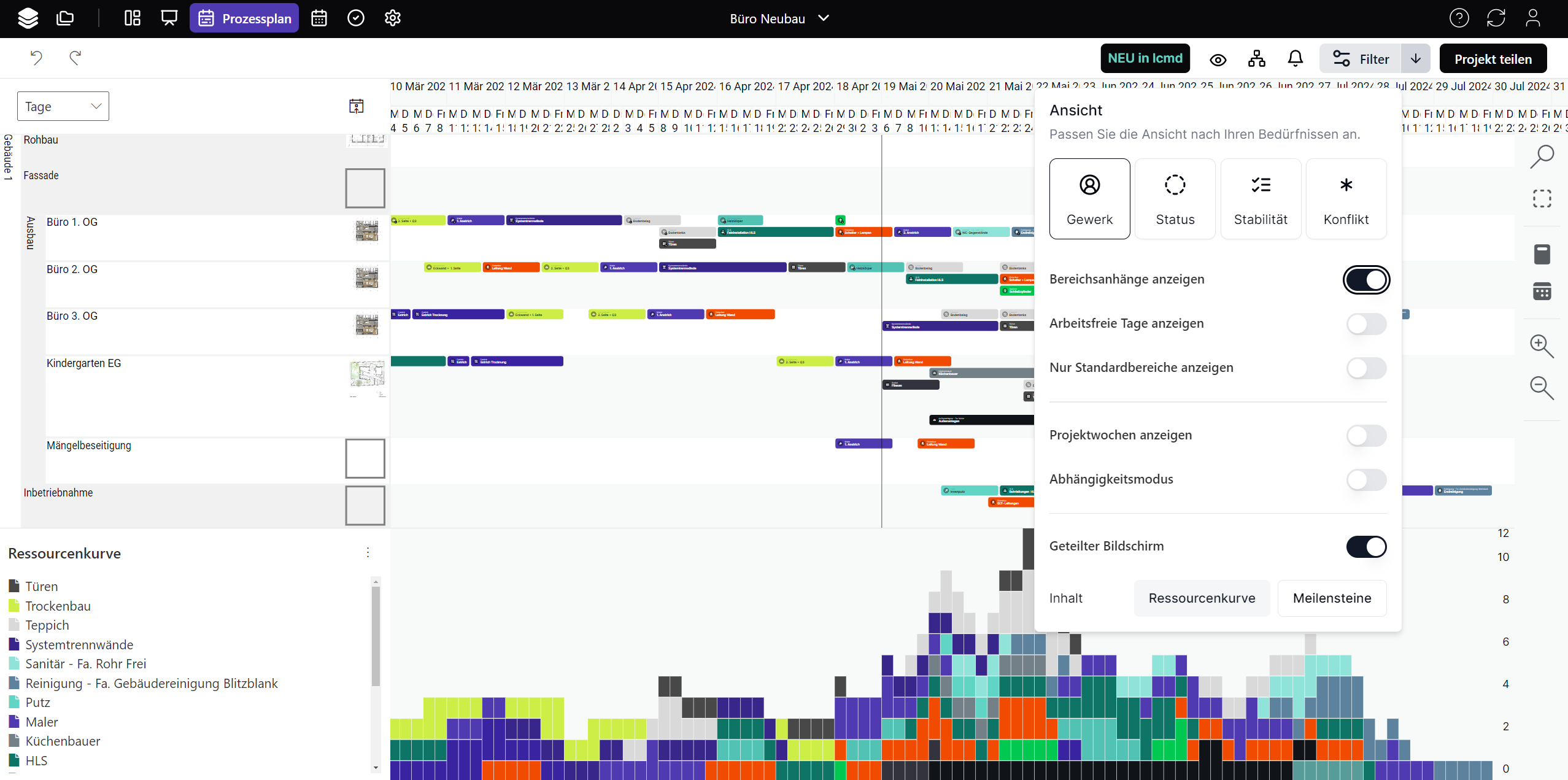

Hinweis: In der Ansicht können Sie zwischen Gewerk, Status und Stabilität wählen und somit die Ansicht Ihres Prozessplans wahlweise anpassen.
Anzeigemöglichkeiten
- Klicken Sie unten links in der Legende der Ressourcenkurve auf die drei Punkte, um Anzeigenmöglichkeiten auszuwählen.
- Schalten Sie die dynamische Skalierung ein, um die Werte auf der Y-Achse auf den aktuellen Ausschnitt zu begrenzen. Diese Option ermöglich Ihnen Planausschnitte mit geringen Ressourcenstärken besser lesbar zu machen.
- Die Auswahl des Typs führt zur Ressourcenkurve, die entweder die Prozessanzahl oder die Arbeitskräfte bzw. Personenanzahl anzeigt. Wählen Sie im Dropdown die gewünschte Einstellung.
Hinweis: Um die Personenstärke in der Ressourcenkurve anzuzeigen, müssen Sie diese vorab in der Seitenleiste in den Prozessdetails für die Prozesse hinzufügen. Bitte beachten Sie, dass die Personenstärke für den gesamten Prozess gesetzt werden kann oder die Anzahl für jede Karte variieren kann.

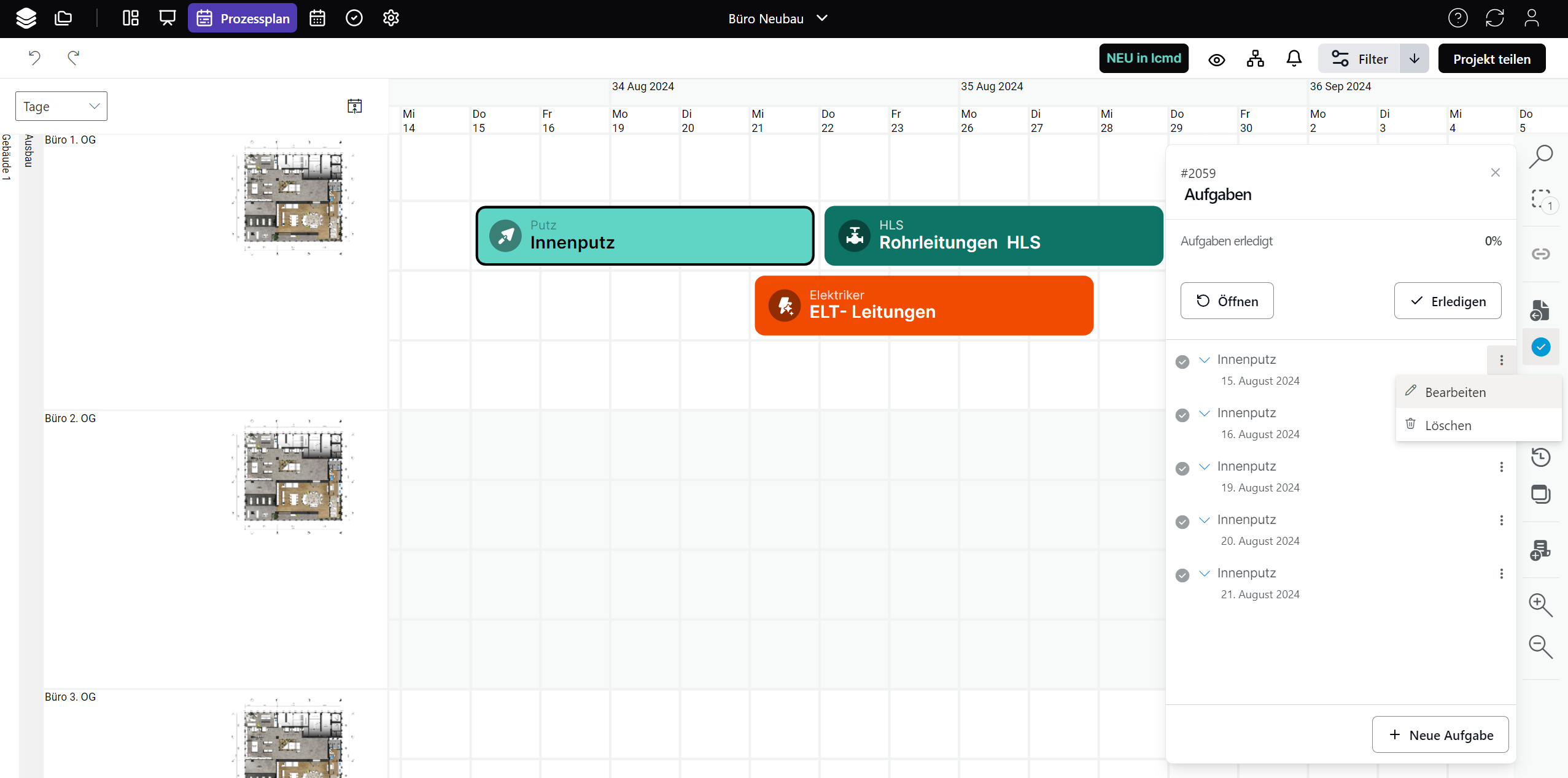

Um eine Personenstärke auf die Tagesaktivitäten zu setzen, müssen Sie in der Seitenleiste die Aufgaben öffnen und auf Bearbeiten bei der jeweiligen Karte klicken.
